신축아파트 입주 전 시공 순서: 입주청소·줄눈·탄성코트·나노코팅 일정표

입주청소 날짜부터 잡으면 일정표가 거꾸로 시작됩니다.

먼저 해야 할 일은 새집을 꾸미는 작업이 아니라, 원래 집의 상태를 확인하고 하자를 기록하는 일입니다. 그다음 먼지가 생기는 시공을 끝내고, 표면에 붙이거나 바르는 작업과 청소를 연결해야 합니다.

기본 순서는 다음처럼 잡을 수 있습니다.

사전방문·하자 접수 → 보수 확인 → 먼지 나는 사설시공 → 탄성코트 → 줄눈 → 입주청소 → 나노코팅 → 가전·가구 → 이사

다만 이것은 법으로 정한 전국 공통 순서가 아니라 공정 충돌을 줄이기 위한 권장안입니다. 제품별 건조시간, 단지 출입규정, 시공업체의 작업조건이 다르면 순서를 조정해야 합니다.

01. 옵션공사·하자보수·사설시공을 한 줄에 섞지 마세요

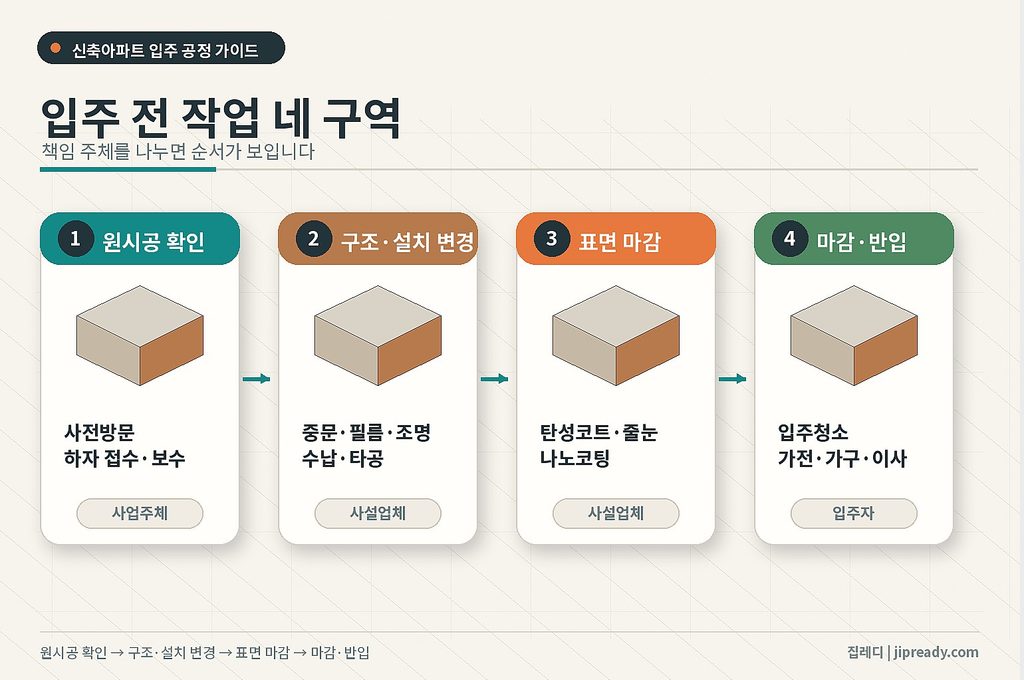

입주 전 작업은 네 구역으로 나누면 정리가 빨라집니다.

구역대표 작업일정표에서의 위치
원시공 확인사전방문, 하자 접수, 보수 확인가장 먼저
구조·설치 변경중문, 필름, 조명, 수납, 냉장고장, 타공하자 확인 뒤, 청소 전
표면 마감탄성코트, 줄눈, 나노코팅먼지 공사 뒤, 공법별 순서
마감·반입입주청소, 가전·가구, 이사양생 확인 뒤

발코니 확장이나 시스템에어컨처럼 분양계약 단계에서 선택한 유상옵션은 사업주체의 공정입니다. 입주자가 별도로 계약한 중문·필름·수납 시공과 같은 달력에 적더라도 책임 주체는 구분해야 합니다.

하자보수도 사설 인테리어가 아닙니다. 원래 시공된 부분의 결함을 사업주체가 확인·조치하는 절차입니다. 사설업체가 원래 마감을 가리거나 철거한 뒤에는 결함 원인과 책임 범위를 가리기가 더 어려워질 수 있습니다.

그래서 각 작업 옆에 사업주체, 사설업체, 입주자 직접을 표시하세요. 일정표 한 장이 곧 책임 지도 역할을 합니다.

02. 출발점은 사전방문보다 정확히 말하면 ‘하자 기록의 보존’입니다

현행 「주택법」 제48조의2는 입주예정자가 사용검사 전에 주택을 방문해 공사 상태를 점검할 수 있도록 하고, 하자로 판단되는 사항에 대해 사업주체에게 조치를 요청할 수 있게 합니다.

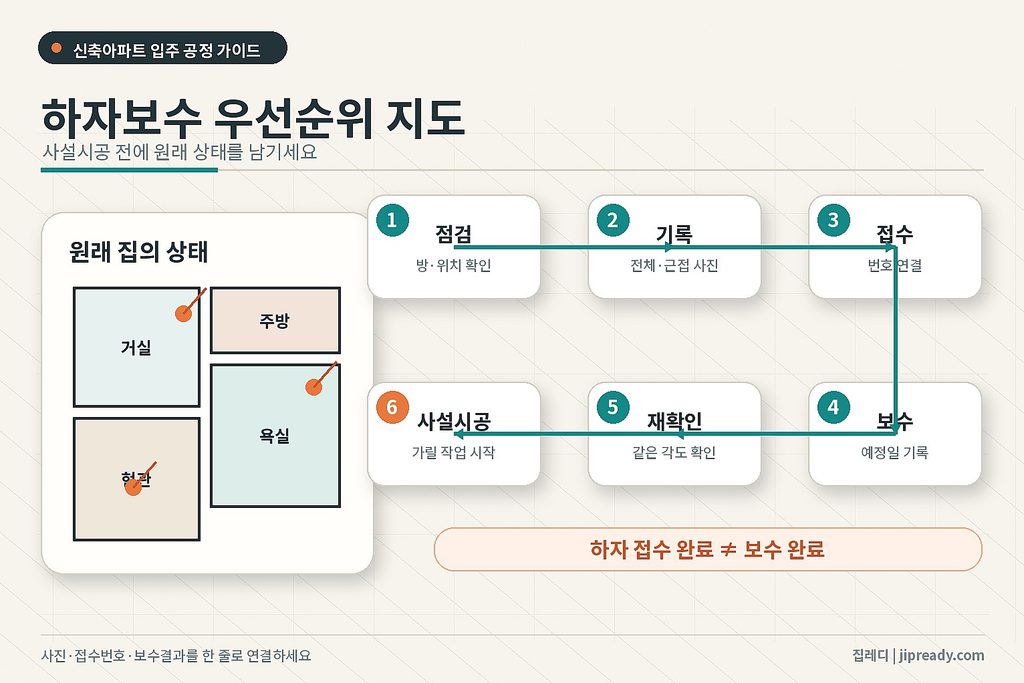

사전방문 날에는 흠집의 개수보다 기록의 연결이 중요합니다.

  1. 방 이름과 벽면 위치가 보이는 전체 사진을 찍습니다.
  2. 결함이 있는 부분을 가까이 찍습니다.
  3. 접수번호 또는 스티커 번호를 사진 메모에 남깁니다.
  4. 보수 예정일과 완료 통보를 별도로 기록합니다.
  5. 사설시공 전에 같은 각도에서 다시 확인합니다.

하자 접수 완료와 보수 완료는 다른 상태입니다. 일정표에는 보수 완료 통보를 받은 날이 아니라, 실제 현장에서 결과를 확인하는 날짜를 넣어야 합니다.

특히 누수 흔적, 타일 들뜸·파손, 창호 작동 이상, 바닥 손상처럼 이후 시공이 덮거나 영향을 줄 수 있는 항목은 먼저 확인하세요. 원시공 부분에 사설 코팅이나 덧마감을 하기 전에는 단지 입주지원센터와 시공업체에 하자 처리 영향도 확인하는 편이 안전합니다.

사설시공을 했다는 이유만으로 원래 주택의 모든 하자 책임이 자동으로 사라진다고 단정할 수는 없습니다. 다만 사설시공이 결함을 만들었는지, 기존 결함을 가렸는지 다툼이 생길 수 있으므로 사진·계약서·작업범위를 남겨야 합니다.

03. 순서는 ‘업종 이름’보다 먼지·물·접착·양생으로 정합니다

중문이 무조건 첫째, 줄눈이 무조건 둘째처럼 외우면 현장에서 자주 꼬입니다. 같은 중문 공사도 벽 타공과 바닥 고정이 있는지에 따라 뒤 공정에 미치는 영향이 달라집니다.

다음 네 질문으로 각 작업을 분류해 보세요.

판단 기준먼저 확인할 내용일정 원칙
먼지절단·철거·타공·샌딩이 있는가?입주청소와 표면 코팅 전에
물세척·습식 작업이 있는가?접착·코팅 전에 충분히 건조
접착테이프·필름·실란트·코팅제가 붙는가?먼지·유분·수분 제거 뒤
양생출입·물 사용을 막아야 하는가?다음 공정과 배송 전 여유 확보

이 기준은 공정표의 교통신호와 같습니다. 먼지가 나는 작업이 뒤로 오면 이미 청소한 집을 다시 더럽힙니다. 물을 쓰는 청소가 코팅 직후에 오면 양생을 방해할 수 있습니다. 접착 공정 사이에 충분한 건조시간이 없으면 겉은 멀쩡해도 마감 안정성이 떨어질 수 있습니다.

업체마다 하루면 된다는 말의 뜻도 다릅니다. 작업이 끝나는 시간인지, 보행이 가능한 시간인지, 물 사용이 가능한 시간인지 구분해 문자나 계약서로 받아두세요.

04. 탄성코트는 하자를 덮는 페인트가 아닙니다

탄성코트는 보통 발코니·세탁실·실외기실 등 도장면에 선택하는 사설 마감입니다. 모든 신축아파트에 반드시 해야 하는 의무시공은 아닙니다.

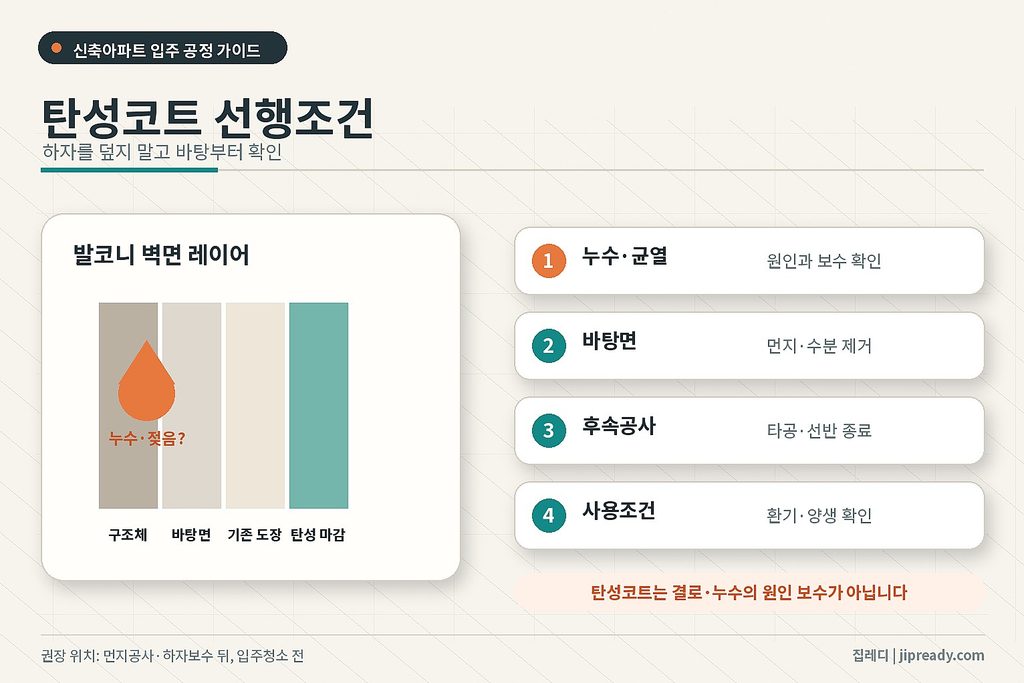

시공 전에는 네 가지를 확인해야 합니다.

  • 누수나 젖은 흔적의 원인이 먼저 확인됐는가?
  • 균열·들뜸·기존 도장 불량의 보수가 끝났는가?
  • 바탕면의 먼지와 수분이 작업조건에 맞게 제거됐는가?
  • 뒤에 타공·선반 설치·배관 작업이 남아 있지 않은가?

결로는 단순히 벽 표면의 재료 하나만으로 결정되지 않습니다. 단열 상태, 실내외 온도차, 습도, 환기, 생활패턴이 함께 작용합니다. 따라서 탄성코트를 결로와 곰팡이를 완전히 막는 공사로 표현하는 업체는 적용 범위와 보증조건을 다시 확인해야 합니다.

권장 위치는 먼지 나는 인테리어와 하자보수 뒤, 입주청소 전입니다. 분사나 바탕 정리 과정에서 주변 오염이 생길 수 있고, 시공 뒤에는 제품이 요구하는 환기·건조시간이 필요하기 때문입니다.

다음날 바로 다른 업체를 넣기보다 출입 가능, 물청소 가능, 물건 적재 가능 시점을 각각 물어보세요. 제품과 날씨·현장 습도에 따라 달라지므로 전국 공통 시간으로 못 박으면 안 됩니다.

05. 줄눈은 타일 하자 확인 뒤, 입주청소 전에 잡는 편이 기본입니다

줄눈 시공은 보통 욕실 바닥, 현관, 발코니 등 타일 접합부의 마감을 바꾸거나 보강하는 작업입니다. 시공 범위를 넓힐수록 비용만 늘어나는 것이 아니라 하자 확인 대상도 함께 늘어납니다.

먼저 타일 파손·들뜸, 배수 상태, 기존 줄눈 균열을 확인하세요. 타일 자체나 바탕에 문제가 있는데 표면 줄눈만 덮으면 원인을 해결하지 못한 채 흔적만 가릴 수 있습니다. 줄눈은 방수층 보수와도 같은 작업이 아닙니다.

일반적인 일정에서는 탄성코트 뒤, 입주청소 전에 배치하기 쉽습니다. 기존 줄눈 일부를 제거하거나 바탕을 정리하면서 분진과 잔재가 생길 수 있기 때문입니다.

다만 탄성코트와 줄눈의 작업공간이 완전히 분리되고 두 업체가 보호조치를 합의했다면 같은 날 병행할 수도 있습니다. 이때는 가능하다보다 다음 네 가지를 확인해야 합니다.

  1. 두 업체의 이동 동선이 겹치는가?
  2. 분진이 아직 굳지 않은 도장면에 닿는가?
  3. 욕실·발코니의 물 사용이 필요한가?
  4. 서로의 하자보증 제외 사유가 생기는가?

시공 뒤 물 사용과 보행 제한시간은 재료마다 다릅니다. 업체가 안내한 양생시간을 달력에 별도 블록으로 확보하고, 그 시간 안에 청소업체가 물을 쓰지 않도록 전달해야 합니다.

06. 나노코팅은 입주청소 뒤가 편하지만, 청소 방식부터 맞춰야 합니다

나노코팅은 수전·세면대·샤워부스 유리·싱크볼·상판 등 특정 표면의 관리 편의를 목적으로 선택하는 작업입니다. 이름이 같아도 적용 재료와 성분, 유지관리법은 업체마다 다릅니다.

권장 기본 위치는 입주청소 뒤, 가전·가구 반입 전입니다. 코팅할 표면이 깨끗하고 건조된 상태여야 하고, 코팅 뒤에는 강한 세정이나 물 사용을 피해야 할 수 있기 때문입니다.

하지만 입주청소 업체가 산성·알칼리성 세정제, 연마패드, 스크래퍼를 사용하는지에 따라 표면 상태가 달라질 수 있습니다. 코팅업체에 청소 완료 상태를 보여주고 필요하면 자체 전처리를 맡기는 편이 낫습니다.

계약 전 확인할 항목은 다음과 같습니다.

확인 항목질문
적용면수전·유리·인조대리석 등 어느 재료까지 가능한가?
전처리유막·물때·보호필름 접착제 제거가 포함되는가?
양생물 사용과 세제 사용은 언제부터 가능한가?
유지관리피해야 할 세제·수세미·연마도구는 무엇인가?
보증범위들뜸·백화·얼룩·광택 변화 중 무엇을 보증하는가?

나노코팅은 누수나 방수층 결함을 고치는 공사가 아닙니다. 물때가 절대 생기지 않는다, 반영구적이다, 항균이 보장된다 같은 표현은 시험성적서의 적용 표면·시험조건과 실제 보증내용을 함께 확인해야 합니다.

07. 중문·필름·조명·수납은 ‘입주청소 전에 끝낸다’만으로 부족합니다

사설시공끼리도 충돌합니다. 중문 레일 위치와 현관 줄눈이 겹치고, 수납장 설치를 위해 벽을 뚫은 뒤 분진이 코팅면에 앉을 수 있습니다. 조명 교체 뒤 천장 보수가 생기면 필름과 청소를 다시 해야 할 수도 있습니다.

작업별로 간섭 지점을 먼저 적으세요.

  • 중문: 바닥 고정, 현관 타일·줄눈, 실측 기준점
  • 필름: 문틀·가구·창호 주변 하자, 실리콘과의 순서
  • 조명: 천장 타공, 배선 확인, 보양과 분진
  • 수납·냉장고장: 벽 고정, 걸레받이, 콘센트, 가전 실측
  • 선반: 발코니 탄성코트 면의 타공 여부

기본 원칙은 철거·절단·타공 → 설치 → 표면 마감 → 청소입니다. 다만 제품 설치를 너무 일찍 하면 뒤 공정에서 긁히거나 오염될 수 있습니다. 무거운 설치물은 먼저, 쉽게 손상되는 장식물과 패브릭은 나중으로 나누는 것이 좋습니다.

단지마다 사설업체 출입 가능일, 엘리베이터 사용, 보양비, 작업시간, 폐기물 반출규정이 다릅니다. 업체와 계약하기 전에 관리사무소 또는 입주지원센터의 공사등록 절차를 확인하세요. 달력에 빈 시간이 있어도 단지 출입이 허용되지 않으면 작업할 수 없습니다.

08. 입주청소는 마지막 공사가 아니라 ‘습식 마감의 경계선’입니다

입주청소는 모든 먼지 공사와 분진이 생기는 표면 작업이 끝난 뒤 잡는 것이 기본입니다. 청소 뒤 다시 타공하면 비용을 두 번 내지 않아도 집은 두 번 더러워집니다.

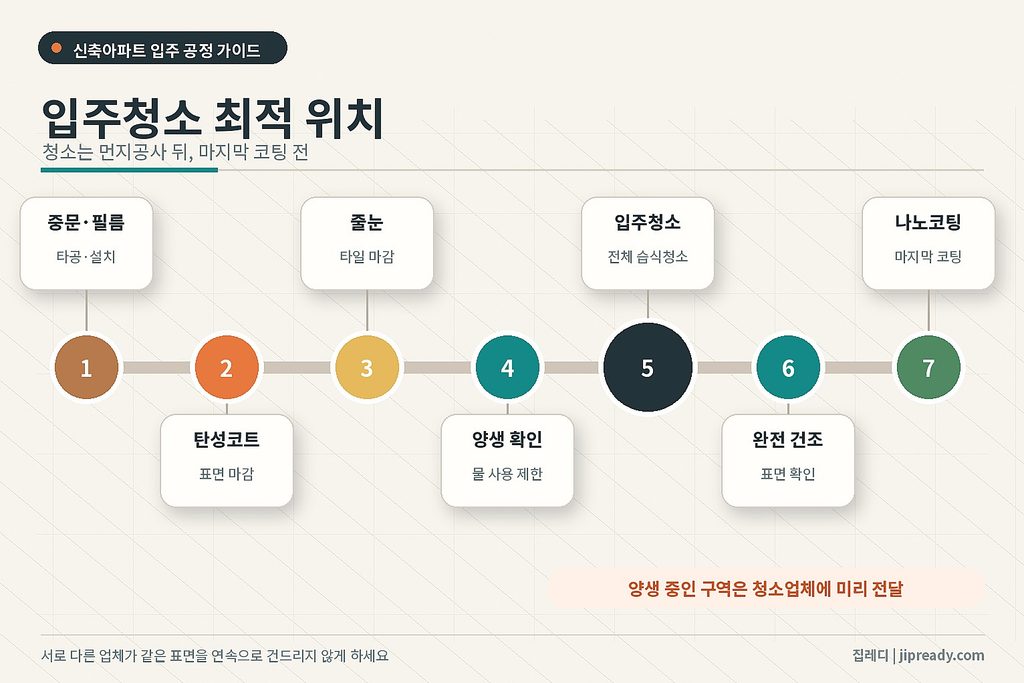

권장 순서는 다음과 같습니다.

중문·필름·조명·수납 → 탄성코트 → 줄눈 → 각 공정 양생 확인 → 입주청소 → 완전 건조 → 나노코팅

청소 전에는 업체에 시공 완료 목록과 금지사항을 전달하세요.

  • 줄눈 양생 중인 공간의 물 사용 가능 시각
  • 탄성코트 면에 사용할 수 없는 세제와 도구
  • 보호필름을 제거할 부분과 남길 부분
  • 하자보수 확인을 위해 사진을 남겨야 할 부분
  • 나노코팅 예정 표면의 연마·약품 사용 여부

청소가 끝난 직후 바로 코팅을 시작할 수 있다고 단정하지 마세요. 욕실 바닥, 샤워부스, 싱크대 주변처럼 물을 많이 쓴 곳은 코팅업체가 요구하는 건조 상태를 확인해야 합니다.

반대로 나노코팅을 먼저 했다면 청소업체가 일반 세정제로 다시 닦지 않도록 작업범위에서 제외해야 합니다. 순서보다 중요한 것은 서로 다른 업체가 같은 표면을 연속으로 건드리지 않게 만드는 일입니다.

09. 가전·가구 배송은 ‘청소 다음 날’이 아니라 양생이 끝난 뒤입니다

가전과 가구가 들어오면 작업 동선이 좁아지고 벽·바닥의 하자를 보기 어려워집니다. 배송기사가 수전과 싱크볼을 사용하거나 바닥을 오가는 과정도 코팅·줄눈 양생과 부딪힐 수 있습니다.

다음 순서로 연결해 보세요.

  1. 입주청소 완료와 누락 확인
  2. 나노코팅 등 마지막 표면 시공
  3. 업체별 물 사용·보행·환기 제한 해제
  4. 냉장고·세탁기·건조기·식기세척기 등 설치
  5. 큰 가구와 붙박이 아닌 수납가구 반입
  6. 커튼·블라인드·매트처럼 오염되기 쉬운 품목 설치
  7. 이사

가전은 제품 크기만 재면 끝이 아닙니다. 문이 열리는 방향, 콘센트와 급배수 위치, 중문 통과폭, 엘리베이터 크기, 설치기사가 필요한 전기·수도 사용 여부를 함께 확인해야 합니다.

바닥 매트는 가장 뒤로 보내는 편이 좋습니다. 바닥 하자 확인과 가구 수평 조정, 청소를 마친 뒤 설치해야 덮인 바닥을 다시 열 가능성이 줄어듭니다.

10. 달력은 날짜보다 ‘완료조건’으로 잠그세요

아래는 모든 공정을 선택했을 때의 예시입니다. 실제 날짜는 입주지정기간, 열쇠 수령, 단지 규정, 업체 안내에 맞춰 바꿔야 합니다.

단계작업다음 단계로 넘어가는 조건
1사전방문·하자 접수위치사진·접수번호 확보
2하자보수·재확인덮일 부분의 보수 결과 확인
3중문·필름·조명·수납타공·절단·철거 종료
4탄성코트바탕면·누수·건조조건 확인
5줄눈타일 하자 확인, 작업공간 확보
6양생 대기업체가 안내한 출입·물 사용 제한 해제
7입주청소공정별 금지 세제·구역 전달
8건조·나노코팅표면 재질·전처리·건조 확인
9가전·가구마지막 코팅의 양생 완료
10이사설치 누락·파손·하자 기록 완료

여기서 핵심은 8월 30일 줄눈처럼 날짜만 적지 않는 것입니다. 줄눈 완료+물 사용 가능 확인처럼 완료조건을 붙이면 다음 업체가 들어와도 되는지 판단할 수 있습니다.

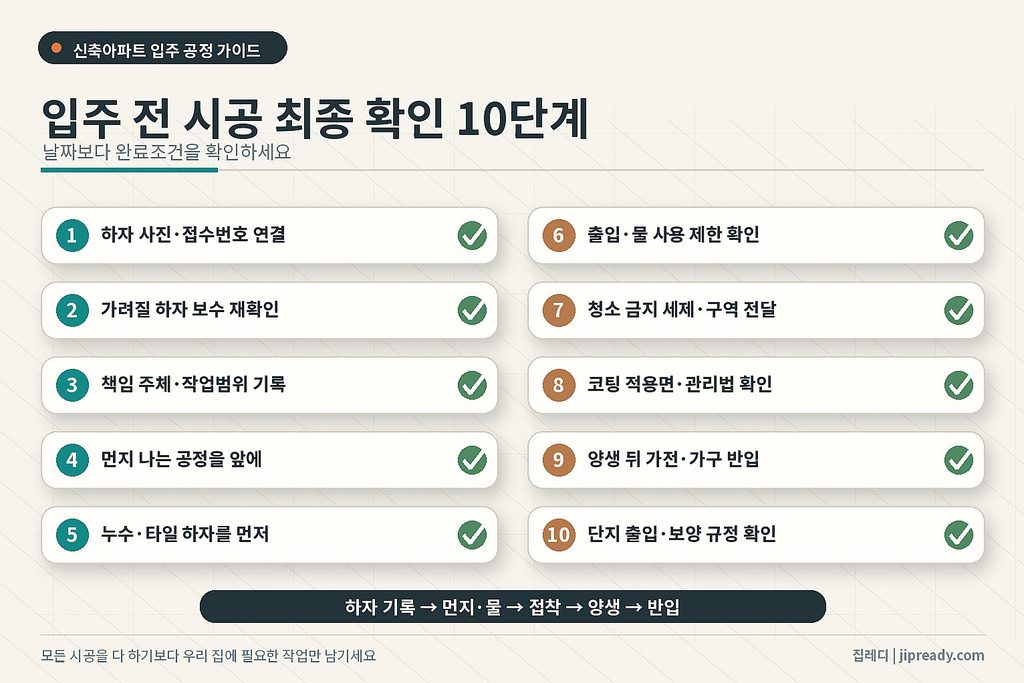

입주 전 시공 최종 확인 10단계

  1. 사전방문 사진과 하자 접수번호를 연결한다.
  2. 사설시공에 가려질 하자의 보수 결과를 먼저 확인한다.
  3. 각 작업의 책임 주체와 작업범위를 계약서에 적는다.
  4. 절단·철거·타공처럼 먼지 나는 작업을 앞에 둔다.
  5. 누수·균열·타일 하자를 탄성코트와 줄눈보다 먼저 본다.
  6. 탄성코트·줄눈의 출입·물 사용 제한시간을 확인한다.
  7. 입주청소 업체에 금지 세제와 양생 중인 구역을 알린다.
  8. 나노코팅의 적용면·전처리·유지관리법을 확인한다.
  9. 마지막 코팅 양생 뒤 가전·가구 배송을 잡는다.
  10. 단지 출입·엘리베이터·보양·폐기물 규정을 확인한다.

자주 묻는 질문

Q1. 입주청소와 줄눈 중 무엇을 먼저 해야 하나요?

일반적으로 줄눈 시공 뒤 입주청소를 배치합니다. 줄눈 바탕 정리 과정에서 분진과 잔재가 생길 수 있기 때문입니다. 다만 줄눈업체의 양생시간이 끝난 뒤 청소업체가 물을 사용해야 합니다.

Q2. 탄성코트와 줄눈은 어떤 순서가 좋나요?

작업공간과 업체 조건에 따라 달라질 수 있지만, 보통 탄성코트를 먼저 하고 줄눈을 뒤에 배치하면 도장면의 건조시간을 확보하기 쉽습니다. 같은 날 진행한다면 동선·분진·물 사용·보증조건을 두 업체가 모두 동의해야 합니다.

Q3. 나노코팅은 입주청소 전과 후 중 언제가 좋나요?

깨끗하고 건조된 표면이 필요하므로 입주청소 후가 기본 권장 위치입니다. 다만 청소약품과 전처리 방식이 코팅에 영향을 줄 수 있으므로 코팅업체의 표면 확인 뒤 진행하세요.

Q4. 하자보수가 끝나기 전에 사설시공을 해도 되나요?

모든 사설시공을 무조건 미뤄야 한다고 단정할 수는 없습니다. 그러나 사설마감이 기존 하자를 덮거나 원인 판단을 어렵게 할 부분은 보수 확인 뒤 진행하는 편이 안전합니다.

Q5. 탄성코트는 신축아파트에 꼭 해야 하나요?

의무사항이 아닙니다. 발코니·세탁실의 바탕 상태, 누수 여부, 환기와 습도, 관리방식, 비용을 보고 선택해야 합니다. 결로나 곰팡이를 완전히 막는다고 보장하는 표현은 주의하세요.

Q6. 줄눈과 나노코팅은 방수공사인가요?

일반적인 장식·오염관리 목적의 줄눈과 표면 코팅은 누수 원인을 해결하는 방수층 보수와 같지 않습니다. 누수·배수·타일 하자가 있으면 먼저 원인을 확인해야 합니다.

Q7. 여러 업체를 같은 날 불러도 되나요?

공간이 분리되고 소음·분진·전기·수도·동선이 겹치지 않으며 각 업체가 동의하면 가능할 수 있습니다. 하지만 한 업체의 작업이 다른 업체의 양생이나 보증을 건드리면 날짜를 분리해야 합니다.

Q8. 업체가 말한 건조시간만 지키면 바로 이사해도 되나요?

건조와 사용 가능은 같은 말이 아닐 수 있습니다. 보행·물 사용·세제 사용·물건 적재 가능 시점을 각각 확인한 뒤 가장 늦은 조건을 기준으로 배송과 이사를 잡으세요.

마무리

입주 전 시공표는 업종 이름을 줄 세우는 표가 아닙니다. 하자 기록을 지키고, 먼지와 물을 앞에서 끝내고, 접착과 양생을 뒤에서 보호하는 표입니다.

먼저 사전방문 사진과 하자 접수표를 한 폴더에 모으세요. 그다음 각 업체에 무엇을 자르고, 어디에 물을 쓰며, 언제부터 출입할 수 있는지 세 가지만 물어보면 순서가 보입니다.

줄눈·탄성코트·나노코팅은 모두 선택공사입니다. 전부 계약하는 것보다 우리 집의 하자·생활습관·관리방법에 맞는 작업만 남기는 것이 입주예산과 사후관리 모두에 유리합니다.

공식 확인처

  1. 국가법령정보센터|주택법 제48조의2 사전방문 등
  2. 국가법령정보센터|공동주택 하자의 조사·보수비용 산정 및 하자판정기준
  3. 공정거래위원회|실내건축·창호 공사 표준계약서

이 글은 2026년 8월 24일 확인한 현행 주택법, 공동주택 하자판정기준과 공정거래위원회 표준계약서를 바탕으로 작성한 일반 정보입니다. 입주 전 사설시공의 순서·양생시간·허용범위는 단지 규정, 원시공 하자 상태, 시공 재료와 업체 계약조건에 따라 달라집니다. 사업주체·입주지원센터·관리사무소와 각 시공업체의 최종 안내를 확인하세요.
